库底铺膜单元工程按“基面处理”、“土工膜铺

行业资讯

zixun

当前位置:首页 > 行业资讯 > 正文

库底铺膜单元工程按“基面处理”、“土工膜铺

山东茂隆新材料科技有限公司 2021-09-19 1817

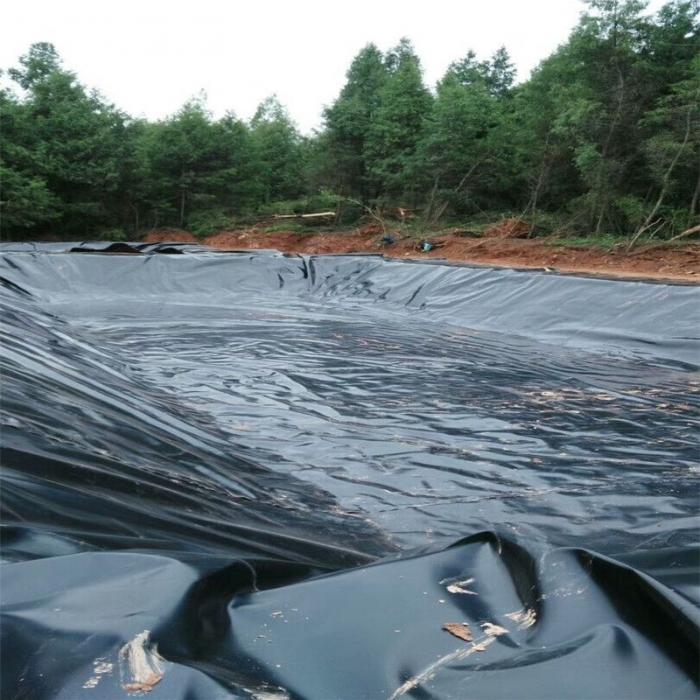

土方工程项目主要包括:库盆开挖、库底复合膜上的土方挖填和穿坝涵洞工程的土方挖填,总开挖量132.32万m3,总回填量22.34万m3。1)库盆开挖工程库盆开挖土方除用于筑坝外,均用于电厂厂区回填,因此,取土前首先进行库盆清表,清除表层杂草、草根、树根及表层腐殖土。清表土共计15.53万m3,首先采用74kw推土机推运集堆,然后采用1m3挖掘机配8t自卸车外运,用作厂区绿化的种植土,运距1km。水库库盆开挖土方共计94.31万m3,采用1m3挖掘机配8t自卸车施工,其中5.88m3用于围坝填筑,运距0.5km,88.43万m3用于电厂厂区基础回填,运距1km。2)围坝填筑围坝需分层填筑,每层填筑厚度应通过实验确定。土料铺填后采用74kw推土机推平,以确保铺料层厚度均匀,如果发现超厚部位,要立即进行处理。填筑土料采用压路机压实。3)库底防渗工程库底铺设复合土工膜防渗,膜上开挖土方0.8m厚,共22.12万m3,复合膜铺设完成后再利用开挖土回填。库底复合膜工程库底防渗铺设复合膜共33.55万m2。库底铺膜单元工程按“基面处理”、“土工膜铺设及焊接”、“膜上覆土”六道施工工序进行质量检验与评定。1)基面处理膜下基面采用挖掘机土方开挖,推土机整平,局部人工找平,5~10t平碾压实两遍的施工工艺。水库整平后首先在库底平铺15cm厚的中粗砂垫层,然后在中粗砂垫层上铺设复合膜。2)排水排气系统盲沟主要采用人工开槽进行施工。按盲沟→逆止阀下部结构安装→复合膜铺设→复合膜与逆止阀固定密封盘连接→膜上人工覆土→逆止阀上部结构安装的施工顺序进行施工。逆止阀固定密封盘采用胶粘结方式与复合膜连接。3)复合膜铺设及焊接复合膜采用人工滚铺,铺设时自然松弛,与基面贴实,不可有悬空;复合膜表面必须清理干净,不得有石头、玻璃等有可能破坏复合膜的杂物。复合膜连接采用双轨热熔焊法,其焊缝为两道,并对两端部进行封闭。双轨热熔焊机不能到达的部位或其他特殊情况下,可采用热熔挤压焊接。焊接设备主要采用温控式自动爬行塑料焊接机。4)膜上覆土复合膜铺设完成后宜在48小时内进行覆土。采用挖掘机配推土机上土或推土机推运上土方式。表层采用5~10t平碾碾压2遍。逆止阀下部结构采用四周人工填土的方式进行保护。

库底铺膜单元工程按“基面处理”、“土工膜铺


留电免费咨询 [5分钟内回电]

Demand feedback
